Крупные проекты состоят из множества взаимосвязанных задач, которые выполняются в строгой последовательности или параллельно. Руководству важно определить, какие из этих задач напрямую влияют на финальные сроки, а какие имеют временной буфер. Метод критического пути решает эту задачу и помогает грамотно распределить ресурсы в любом проекте.
Сущность метода критического пути
Определение и основные принципы
Критический путь проекта — это наиболее продолжительная цепь связанных задач от старта до финиша проекта. Данная цепочка получила название критической, так как промедление в любой из составляющих ее задач неизбежно отодвигает дату завершения всей работы.
Метод критического пути (Critical Path Method, CPM) — методология планирования, выявляющая эту самую длинную последовательность взаимосвязанных операций.
Основная цель метода критического пути заключается в понимании того, что задачи проекта обладают различной степенью влияния на итоговые временные рамки. Некоторые активности допускают отсрочку без ущерба для общего графика, тогда как другие требуют безукоризненного следования расписанию. CPM позволяет четко разграничить эти категории задач.

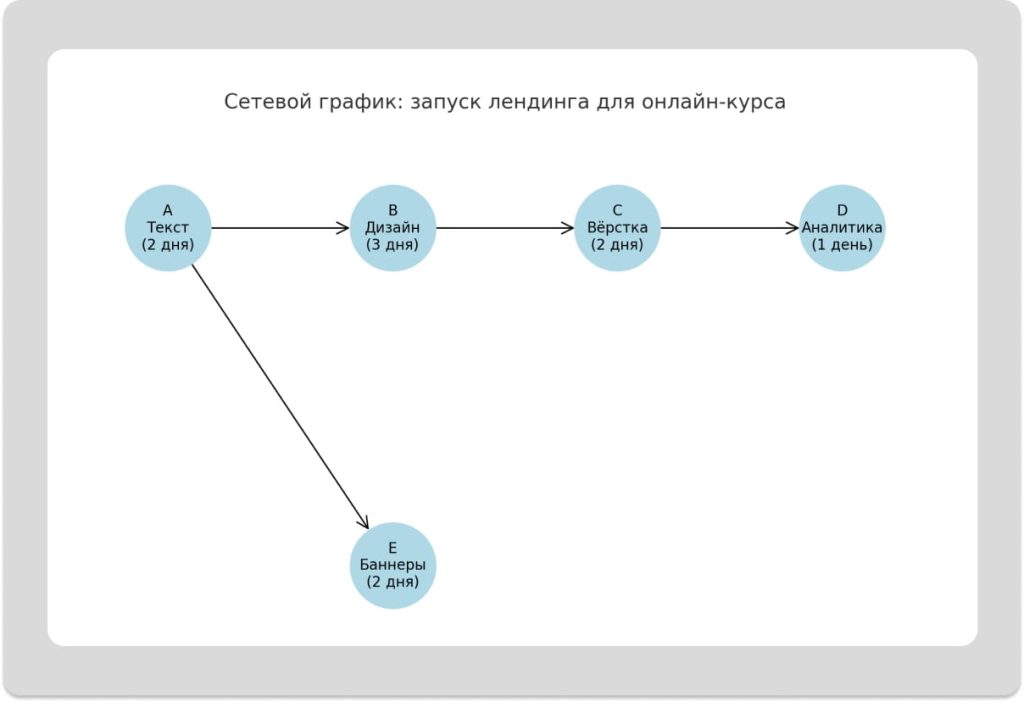

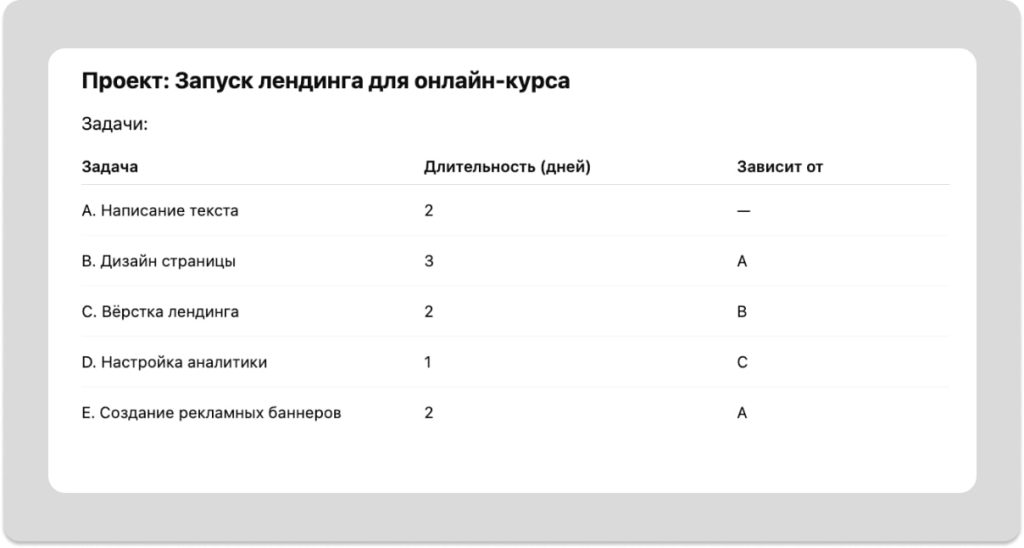

Пример определения сроков для задач и установления взаимосвязей
Пример простейшей схемы критического пути
История развития методологии
История метода критического пути (CPM) восходит к концу 1950-х, когда две независимые инициативы привели к созданию схожих подходов. Корпорация DuPont в партнерстве с Remington Rand разработала CPM для оптимизации графиков строительства и технического обслуживания промышленных объектов.
Параллельно ВМС США создали методику PERT (Program Evaluation and Review Technique) для координации работ по программе баллистических ракет Polaris. Современные проектные менеджеры применяют эти принципы в самых разных сферах — от архитектуры и программирования до производства и event-индустрии.
Фундаментальные элементы методологии
Успешное внедрение метода критического пути требует понимания его базовых компонентов:
Работы и вехи
Работа представляет собой отдельную операцию проекта, требующую определенных временных и материальных затрат. Примеры включают “создание макета”, “поставка оборудования” или “проведение испытаний”. Каждая работа характеризуется фиксированной длительностью и может требовать предварительного выполнения других операций.
Веха обозначает конкретный момент, фиксирующий начало или завершение одной либо нескольких работ. Вехи или события лишены временной протяженности и служат ориентирами для контроля прогресса.
Взаимосвязи операций
Реальные проекты характеризуются сложной сетью взаимодействий между составляющими их операциями. Эти связи диктуют последовательность выполнения работ. Принцип метода критического пути заключается в выделении четырех основных типов зависимостей:
-
Окончание-начало — наиболее частый вариант, при котором последующая операция может стартовать только после полного завершения предыдущей. Заливка бетонного фундамента невозможна до окончания земляных работ.
-
Начало-начало — синхронный старт операций или зависимость начала одной от начала другой. Составление пользовательской документации может идти параллельно с программированием.
-
Окончание-окончание — синхронное завершение или невозможность окончания одной работы ранее другой. Финальное тестирование программного продукта не может завершиться до окончания разработки всех модулей.
-
Начало-окончание — редкий тип связи, когда окончание операции обусловлено началом другой.
Временные буферы
Центральное понятие методологии — временной буфер или резерв. Это интервал, на который допустимо отсрочить операцию без воздействия на общие сроки проекта.
Полный резерв определяет максимально допустимую задержку операции без сдвига финальной даты проекта. Операции критического пути обладают нулевым полным резервом.
Свободный резерв показывает возможную отсрочку без влияния на раннее начало следующих операций.
Грамотное использование резервов обеспечивает оптимальное планирование ресурсов: второстепенные операции могут ожидать, пока приоритет отдается критическим работам.
Создание сетевой модели проекта
Построение сетевой модели составляет фундамент применения CPM. Процедура состоит из нескольких этапов:
Этап 1: Формирование перечня операций
Начальный шаг предполагает составление исчерпывающего списка всех работ, требуемых для реализации проекта. Необходима детализация до уровня, где каждая операция представляет завершенный элемент с ясно определенным результатом.
При планировании возведения здания недостаточно ограничиться общими фазами типа “строительство стен”. Требуется детализация: “подготовка основания”, “кладка стен первого уровня”, “монтаж межэтажных перекрытий”, “возведение второго уровня”. Для чего предназначен метод критического пути? Для поиска таких критически важных операций среди всего множества задач.
Этап 2: Определение длительности операций
Каждая операция требует оценки времени выполнения. Это представляет одну из наиболее сложных задач планирования из-за неопределенности будущих условий.
Опытные менеджеры применяют различные техники:
-
консультации с экспертами
-
анализ данных по аналогичным работам
-
трехточечную оценку (оптимистичный, пессимистичный и наиболее вероятный сценарии)
Следует учитывать, что первоначальные оценки будут корректироваться в ходе реализации.
Этап 3: Определение взаимосвязей
На данном этапе устанавливаются логические связи между операциями. Ключевой вопрос: какие работы должны завершиться для начала конкретной операции?
Полезные вопросы для анализа:
-
Какие предварительные условия необходимы для старта?
-
Какие операции могут выполняться одновременно?
-
Существуют ли внешние ограничения?
Этап 4: Создание сетевой схемы
Критический путь в сетевом графике проекта — это наиболее длинная последовательность операций от начала до завершения. Сетевая схема графически отображает проект, где операции представлены узлами или иконками, а связи показывают логические зависимости. Популярные подходы включают метод “операция в узле” и диаграммы Гантта.
При создании схемы важна проверка на логические противоречия: отсутствие замкнутых циклов (когда операция А зависит от Б, Б от В, а В снова от А), наличие единого начала и окончания, корректность всех связей.
Алгоритм вычисления критического пути
После создания сетевой схемы выполняется расчет критического пути через два основных прохода:
Прямой ход: вычисление ранних временных параметров
Прямой ход стартует от начальной операции и продвигается к финальной. Задача — определить наиболее ранние моменты начала и окончания каждой операции.
Раннее начало операции соответствует максимальному из ранних окончаний всех предшествующих операций. Для стартовой операции раннее начало принимается равным нулю.
Раннее окончание рассчитывается сложением раннего начала и длительности операции.
При длительности операции А в 3 дня и старте в нулевой день, раннее окончание составит 3-й день. Для зависимой операции Б длительностью 5 дней раннее начало — 3-й день, окончание — 8-й день.
Обратный ход: вычисление поздних временных параметров
Обратный ход начинается от финальной операции и движется к стартовой. Цель — определить наиболее поздние допустимые моменты начала и окончания без нарушения общего срока.
Позднее окончание операции равно минимальному из поздних начал всех последующих операций. Для финальной операции позднее окончание равно раннему.
Позднее начало получается вычитанием длительности операции из позднего окончания.
В приведенном примере при общем сроке 8 дней позднее окончание операции Б — 8-й день, начало — 3-й день. Для операции А позднее окончание — 3-й день, начало — нулевой день.
Выявление критического пути и резервов
По завершении обоих ходов определяются критический путь и временные резервы:
Полный резерв операции равен разности между поздним и ранним началом (или окончанием).
Критический путь образуют операции с нулевым полным резервом. Это максимальная по длительности последовательность от начала до конца проекта.
В рассмотренном примере операции А и Б имеют нулевой резерв и формируют критический путь. Любая задержка в их выполнении отодвинет срок всего проекта. Вот как определить критический путь проекта — путем анализа резервов времени каждой операции.
Применение метода на практике
Рассмотрим использование CPM на примере создания интернет-магазина:
Проект: разработка интернет-магазина
Основные операции проекта:
-
Техническое задание (4 дня)
-
UI/UX дизайн (7 дней, после ТЗ)
-
Серверная разработка (14 дней, после ТЗ)
-
Клиентская разработка (9 дней, после дизайна)
-
Интеграция системы (4 дня, после серверной и клиентской части)
-
Комплексное тестирование (5 дней, после интеграции)
-
Запуск в продакшн (3 дня, после тестирования)
Применение CPM показывает:
Критический путь: ТЗ → Серверная разработка → Интеграция → Тестирование → Запуск. Общая длительность — 30 дней.
Операции с резервом: Дизайн и клиентская разработка располагают временным буфером, поскольку серверная часть требует больше времени.
Результат: отсрочка дизайна на 3-4 дня не повлияет на общий график, но любая задержка серверной разработки немедленно сдвинет весь проект. Как рассчитать критический путь проекта в этом случае? Необходимо посчитать все возможные пути и выбрать наиболее длинный.
Практическое использование результатов
Понимание критического пути предоставляет руководителю инструменты для эффективного управления:
Распределение ресурсов: Наиболее квалифицированные специалисты назначаются на критические операции. Некритические задачи выполняются менее опытными сотрудниками или с пониженным приоритетом.
Управление угрозами: Критические операции требуют усиленного внимания к рискам. Необходима предварительная подготовка планов реагирования на потенциальные проблемы.
Мониторинг выполнения: Контроль критических операций должен быть более интенсивным и детальным. Малейшие отклонения требуют немедленного вмешательства.
Командное взаимодействие: Коллектив должен ясно понимать приоритетность операций для общего успеха. Это способствует правильной расстановке личных приоритетов каждого участника.
Достоинства и ограничения методологии
Достоинства CPM
Структурированность и прозрачность: Метод критического пути — это методология, которая требует тщательного анализа структуры проекта, выявления всех необходимых операций и их взаимосвязей. Это качественно улучшает планирование.
Концентрация на приоритетах: Выделение критического пути направляет усилия команды на ключевые работы, предотвращая распыление ресурсов на второстепенные задачи.
Информированное принятие решений: Понимание временных резервов и критических зависимостей обеспечивает обоснованные решения о перераспределении ресурсов, смене приоритетов или дополнительных инвестициях.
Универсальный язык коммуникаций: Сетевая схема и расчеты CPM создают общую платформу для обсуждения проекта со всеми заинтересованными сторонами.
Платформа для улучшений: Методология позволяет оценивать влияние изменений на общие сроки и находить наиболее результативные способы сокращения времени реализации проектов или дополнительных инвестициях.
Универсальный язык коммуникаций: Сетевая схема и расчеты CPM создают общую платформу для обсуждения проекта со всеми заинтересованными сторонами.
Платформа для улучшений: Методология позволяет оценивать влияние изменений на общие сроки и находить наиболее результативные способы сокращения времени реализации.
Недостатки и ограничения
Критическая зависимость от точности оценок: Результативность напрямую связана с точностью оценки длительности операций. Неточности могут привести к неверному определению критического пути.
Статичность модели: Методология предполагает неизменность структуры проекта и зависимостей. Реальные проекты часто требуют модификаций в процессе выполнения.
Комплексность крупных проектов: В проектах с сотнями операций создание и сопровождение сетевой схемы становится затруднительным без специализированных программных решений.
Игнорирование ресурсных ограничений: Классический МКП рассматривает только временные зависимости, не учитывая ограничения по персоналу, оборудованию или бюджету.
Поведенческие риски: Чрезмерная концентрация на критическом пути может привести к игнорированию других задач, что неизбежно приведет к срыву дедлайнов.
Полезный инструментарий
В настоящее время метод критического пути в управлении проектами практически всегда реализуется с помощью специализированного программного обеспечения. Современные решения существенно упрощают создание сетевых схем, вычисление критического пути и мониторинг прогресса.
ЛидерТаск: комплексное решение для проектного планирования
ЛидерТаск представляет собой отечественную систему планирования и управления проектной деятельностью. Платформа обеспечивает создание задач с возможностью декомпозиции на подзадачи и гибкой настройки под бизнес-требования.
Для продвинутых команд есть канбан-доски, в которых легко разбить проект на понятные этапы и отдельные задачи. Сетевой график закрепить в проекте — тогда у всех участников будет доступ к схеме.
Встроенный календарь предоставляет визуальное отображение всех задач во временной перспективе, что облегчает планирование рабочих процессов. ЛидерТаск подходит как для персонального планирования, так и для координации сложных многоэтапных проектов с разветвленными зависимостями.
Strive: интуитивная платформа для командной работы
Strive — российская облачная платформа для командного управления проектами, запущенная в 2022 году. Отличительная особенность — простота освоения и интуитивность интерфейса, не требующая продолжительного обучения.
Основная функциональность включает Kanban и Таймлайн для проектного управления, а также систему для регламентации процессов со встроенным тестированием. Кроме того, внутри есть проектная документация и настраиваемые вкладки для интеграции с внешними системами.
Страйв предоставляет бесплатный функционал для команд численностью до 10 человек. Система поддерживает различные методологии управления проектами: Kanban, Диаграмма Ганта и традиционный каскадный подход.
Синтез с альтернативными методологиями
Современная проектная практика редко использует CPM изолированно. Обычно он комбинируется с другими подходами, что позволяет использовать сильные стороны каждой методологии и нивелировать их слабости.
Интеграция с гибкими методологиями
В адаптивных методологиях элементы критического пути применяются для планирования релизных циклов и координации межкомандных зависимостей. Несмотря на то что Agile акцентирует гибкость и итеративность, понимание критических зависимостей помогает владельцам продукта эффективно приоритизировать элементы бэклога.
Scrum-мастера используют анализ критического пути для идентификации препятствий, способных повлиять на достижение спринтовых целей. В масштабируемых Agile-фреймворках (SAFe, LeSS) критический путь становится механизмом координации работы нескольких команд и планирования архитектурных инициатив.
Применение принципов Lean и Kanban
Принципы оптимизации потока дополняют анализ критического пути, способствуя устранению узких мест и сокращению цикловых времен. Lean-философия привносит акцент на элиминацию потерь в процессах, определенных как критические.
Kanban-доски обеспечивают визуализацию потока критических задач, делая очевидными области накопления незавершенной работы. Kanban-метрики (время цикла, пропускная способность) дополняют традиционные показатели критического пути, создавая комплексную картину системной производительности.
Взаимодействие с управлением рисками
Идентификация критического пути формирует основу для анализа проектных рисков и разработки стратегий реагирования. Критические операции получают усиленное внимание при оценке вероятности и воздействия рисков.
Для них создаются детализированные планы реагирования, включающие стратегии предотвращения, передачи и принятия рисков. Резервное планирование концентрируется на критических операциях, поскольку их срыв имеет максимальные последствия.
Статистическое моделирование Монте-Карло использует данные критического пути для симуляции различных сценариев развития проекта.
Сочетание с DevOps-практиками
В IT-проектах критический путь интегрируется с практиками непрерывной интеграции и развертывания. Конвейер развертывания рассматривается как последовательность критических зависимостей, где каждая стадия оптимизируется для минимизации общего времени поставки.
Автоматизация тестирования и развертывания сокращает длительность критических операций, а мониторинг производительности конвейера помогает выявлять новые узкие места. Практики Infrastructure as Code обеспечивают быстрое масштабирование ресурсов для критических операций, гарантируя их приоритетное выполнение.
Применение в управлении портфелем проектов
На уровне портфеля критический путь помогает идентифицировать межпроектные зависимости и оптимизировать распределение ресурсов. Критические пути отдельных проектов анализируются для выявления конфликтов ресурсов и временных коллизий.
Это позволяет принимать стратегические решения о приоритизации проектов и перераспределении ключевых специалистов между инициативами. Интеграция с системами управления ресурсами обеспечивает автоматическое выявление и разрешение конфликтов расписания.
Заключение: эффективное применение методологии
Метод критического пути сохраняет позиции одного из наиболее результативных инструментов проектного планирования и управления, особенно для сложных многофазных инициатив с жесткими временными рамками.
Методология наиболее эффективна в случаях:
-
Проектов со значительным количеством взаимосвязанных операций
-
Критической важности соблюдения временных рамок
-
Ограниченности ресурсов, требующей оптимизации их использования
-
Проектов с участием нескольких команд, нуждающихся в четкой координации
-
Типовых проектов, где возможно накопление статистической базы оценок
Ключевые факторы успешного внедрения:
-
Инвестирование достаточного времени в качественное планирование на начальных стадиях
-
Регулярная актуализация планов по мере поступления новой информации
-
Интеграция анализа критического пути с системой управления рисками
-
Обеспечение понимания методологии всеми ключевыми участниками
-
Использование соответствующих программных инструментов для автоматизации вычислений
МКП может называться одним из самых надежных инструментов проектного планирования при соблюдении этих принципов.
Грамотно реализованный метод критического пути выходит за рамки простого соблюдения сроков — он обеспечивает проектным командам глубокое понимание проектной логики, поддерживает принятие обоснованных решений и повышает общую управленческую эффективность. В условиях растущей сложности современных проектов это трансформируется из полезного навыка в критически важную компетенцию для руководителей всех уровней.
